Второй энергоблок БелАЭС готов на 70% – Минэнерго

1427
Ирина ГОРОВЦОВА
Заместитель министра энергетики отметил, что на втором энергоблоке Белорусской АЭС завершен монтаж основного оборудования, его готовность оценивается в 70%.

– Здесь ведутся строительно-монтажные работы по объектам ядерного и турбинного островов, монтаж основного оборудования, технологических трубопроводов, прокладка кабельной продукции. Ведется подготовка к подаче напряжения на собственные нужды, которая запланирована на первый квартал 2020 года. Это необходимо для полномасштабного разворота пусконаладочных работ на втором энергоблоке, – сказал заместитель министра энергетики Михаил Михадюк в интервью газете «Рэспублiка», сообщает БЕЛТА.

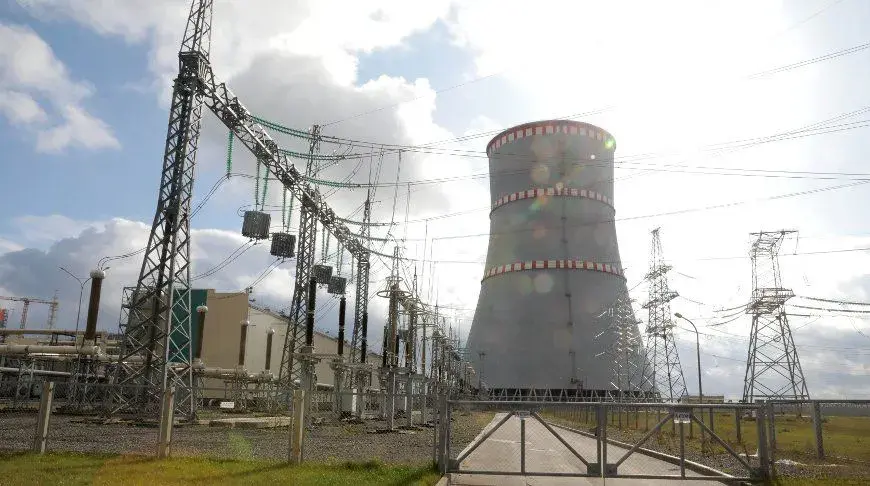

ФОТО: belta.by
ФОТО: belta.by

Степень готовности первого энергоблока замминистр оценил как высокую. Сейчас там идет горячая обкатка оборудования, ее завершат уже в феврале.

По его словам, в настоящее время там закончены основные строительные работы, ведутся финишные отделочные работы по помещениям. Идут пусконаладочные работы, комплексные испытания, начата опытно-промышленная эксплуатация комплекса инженерно-технических средств системы физической защиты атомной станции.

В корпус реактора во время горячей обкатки загружены имитаторы топлива.

– По программе выходим на рабочие параметры по температуре, давлению, опробуем работу всех технологических систем атомной электростанции. Этот этап должен определить работоспособность технологической части, выявить возможные шероховатости, которые могут возникнуть при запуске любого нового оборудования, – отметил он.

За этим последует остановка энергоблока, его расхолаживание. Далее начнутся регламентные процедуры ревизии всего технологического оборудования, устранение выявленных нарушений, после чего специалисты смогут приступить к этапу физического пуска. Завершающий этап – набор мощности до проектной величины.
